die Fundamente werden aufgefüllt. |
Ein Holzhaus entsteht. Ein genauer Ablauf über die Errichtung eines Holzhauses und die Kosten. Mit tollen Fotos dokumentiert.
Baumeisterarbeiten "fast" fertig
Die Baumeisterarbeiten vom Fundament sind fast fertig. Leider wird nun die Zeit etwas knapp und wir hoffen, das wir am 8.4.2013 das Haus aufrichten können (muss klappen).
Fundamente schon fast fertig
Wir haben drei der vier Fundamente schon fast fertig. Gestern haben wir auch den letzten Teil der Stützwand betoniert. Sieht schon ganz gut aus. Als Nächstes müssen noch die Stützen für die Terrasse und für den Unterstand errichtet werden und dann kommen noch die Wasserleitungen in den Boden. Auffüllen und fertig.
Schon bald können wir mit dem Aufrichten beginnen. In ca. 1-2 Wochen sollten wir soweit sein....Übrigens bei wunderbaren 12° konnten wir sogar noch ein wenig "sünnele" |
Die fertigen Mauern |
letzter Teil der Stützmauer wird vorbereitet und am Nachmittag betoniert |
Wand betonieren
Heute haben wir den ersten Teil der Stützwand betoniert. Diese Mauer dient dazu, das Terrain zum Haus her zu stabilisieren. Weiter haben wir das dritte Fundament betoniert und das vierte angefangen auszuheben. Leider ist das Wetter nicht so optimal. Der Regen macht den Boden recht matschig.

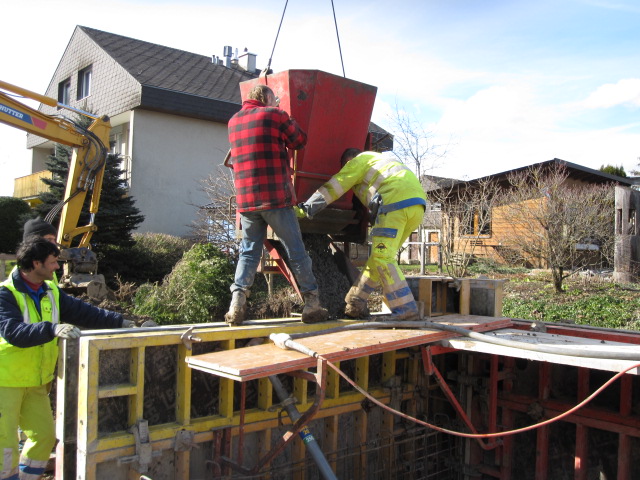

Am Betonieren der Stützmauer. Der Beton wird in die Schalung gefüllt und vibriert. |
Das dritte Fundament ist bereit und kann betoniert werden. |
Wasseranschluss
Heute wurden die Fundamentsockel betoniert und die Wasserleitung auf das Grundstück gezogen. Zum Glück haben wir noch einen Fehler beheben können, da ein Abwasseranschluss nicht am richtigen Ort war. Nächste Woche werden dann noch die restlichen Fundamente erstellt und die Leitungen für den Wassertank verlegt. Danach sind wir dann schon fast fertig mit den Baumeisterarbeiten.
Zwei Fundament-Streifen sind nun bereit um Beton einzufüllen. |
Beton wird eingefüllt und vibriert. |
Die Wasserleitung mit Frischwasser wurde angeschlossen und ist nun bereit. |
Verzweigung der Wasserleitung mit Schieber direkt unter dem Strassenbelag. |
Holzhaus Produktion und Kanalisation
Heute haben wir die Röhren für die Kanalisation eingegraben. Zuerst wurde der Graben erstellt und dann ca. 10 cm mit Magerbeton aufgefüllt. Danach haben wir die Röhren am frisch gesetzten Schacht angeschlossen. Nach der Abnahme durch die Gemeinde konnten wir die Rohre einbetonieren.
Am Nachmittag sind wir ins Werk von Truber Holz gefahren, es liegt in Trub/Längengrund. Heute war der Start der Produktion der Aussenwände. Bereits drei Aussenwände für unser Holzhaus sind im Moment in der Produktion.
Am Nachmittag sind wir ins Werk von Truber Holz gefahren, es liegt in Trub/Längengrund. Heute war der Start der Produktion der Aussenwände. Bereits drei Aussenwände für unser Holzhaus sind im Moment in der Produktion.
Die Kanalisation wir von Herr Rentsch von der Bauverwaltung abgenommen. Perfekte Arbeit! |
Das erste Wandelement wird im Truber Holz - Werk in Trub auf die richtige Dicke gefräst. |
In der grossen Halle sind die Mitarbeiter der Truber Holz AG fleissig am Produzieren. Die Anlage ist nun jeden Tag ausgelastet. Eine neue Herausforderung sind die 24 cm dicken Aussenwände. |
Alles per Knopfdruck, oder fast alles...Der Plan für die Elemente des Holzhauses zeigt, welches Element in Bearbeitung ist.
|
Eisen binden
Heute haben wir die Eisen für das erste Fundament zusammen gebunden und eingepasst. Eine Baubaracke wurde geliefert und alles fürs betonieren vorbereitet. Dann haben wir die Kanalisation eingezeichnet, um morgen den Aushub zu machen und die Kanalisation anzuschliessen.
Schalung für das Fundament |
mit Armierungseisen... |
Fundament
Heute haben wir begonnen den Aushub für zwei von vier Streifenfundamente zu machen. Zudem hatten wir heute mit Herr Rentsch von der Gemeinde einen Termin um anzuschauen, wo wir die Kanalisation anschliessen dürfen. Herzlichen Dank noch mal an Herr Rentsch für den spontanen Termin und die Mithilfe an der guten Lösung und auch einen grossen Dank an Herr Hofer und Herr Stalder für die kompetente Beratung. Wenn alles klappt, können wir am Mittwoch den Kontrollschacht setzen. Heute ist das Holz bei Truber Holz eingetroffen. In den nächsten Tagen sollten die Zimmersleute mit den Aussenwänden beginnen können. Sobald wir Bescheid bekommen, werden wir das Werk besichtigen gehen.
Armierungseisen sind eingetroffen |
Aushub für ein Streifenfundament |
Vorbereitung für zwei von vier Streifen-Fundamente |
Vorbereitungen und Regenwassertank einsetzen
Am Montag am 4. März hatten wir nun den Spatenstich. Endlich kann es losgehen. Als erstes hat ein Mitarbeiter der Firma Leuenberger den Humus der Hausfläche abgetragen. Die Erde wurde auf einen Haufen geführt und wird dort gelagert. Danach wurde vom Wald her eine Zufahrt erstellt, damit die Lastwagen einen besseren Zugang zur Baustelle haben. Danach wurde die Grube für den Regenwassertank ausgehoben und am Donnerstag wurde dann der Tank eingesetzt.
Spatenstich am 4. 3. 2013 |

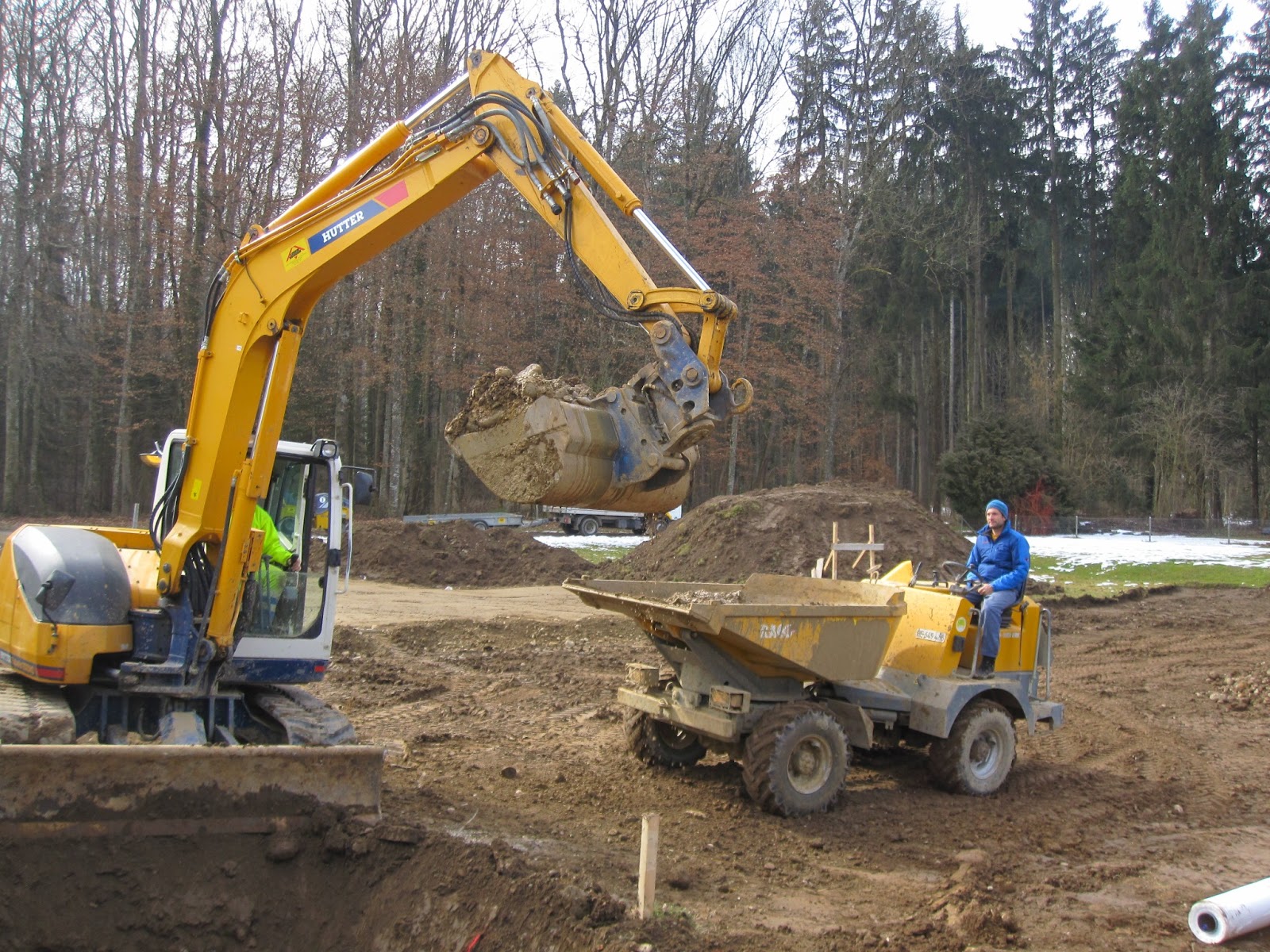

Die Parzelle wird vorbereitet und die Zufahrt für LKW's vorberietet |
Die Zufahrt wird mit Kies vorbereitet |
Die Grube für den Regenwassertank wird ausgehoben und vorbereitet |
Der Regenwassertank wird eingefügt |
Haus mit Truber Holz
Uns war von Anfang an klar, dass wenn wir ein Haus bauen würden, es ein Holzhaus sein wird. Wir fühlen uns in einem Holzhaus einfach wohl und könnten uns nicht vorstellen in einem Betonklotz zu hausen. Daher machten wir uns auf die Suche nach einer idealen Lösung. Von Freunden haben wir erfahren, dass in Trub im Emmental eine Firma neu Massivholz Häuser herstellen will. Die Firma Truber Holz ist ganz neu gegründet worden und wie durch Zufall kennen wir den Geschäftsführer. Daher war das Vertrauen bereits vorhanden und wir mussten nur noch einen Architekten finden. Wir wussten schon wie das Haus aussehen soll und daher kam uns der Vorschlag vom Holzbauer gelegen. Er empfahl uns Herr Fritz Stalder als Holzbauplaner. Wir waren begeistert, da Herr Stalder unsere Wünsche voll übernommen hat und seine Arbeit nach den effektiven Zeiten abrechnete. Das kam uns sehr gelegen, da wir auch einiges selber in die Hand nehmen wollten. So erstelle Herr Stalder die definitiven Pläne und gab die Baueingabe bei der Gemeinde ein. Nach ca. 2 Monaten hatten wir die Baubewilligung.
Die ersten Pläne haben wir selber gezeichnet. |
Landsuche
Wir haben uns vor ca. 4 Jahren dazu entschlossen ein Haus zu kaufen oder eines zu bauen. Nach einigen Besichtigungen haben wir uns dann dazu entschlossen, ein Haus zu bauen, da die meisten Objekte einfach nicht unseren Vorstellungen entsprachen. Also machten wir uns auf die Suche nach einem geeigneten Grundstück. Einfacher gesagt als getan. Die meisten Grundstücke sind entweder sehr teuer, bereits verkauft, mit Architekturverpflichtung oder an einer Strasse/Bahnlinie gelegen oder sonstige Umstände hielten uns von einem Kauf ab. Wir haben Inserate in Zeitungen aufgegeben im Internet veröffentlicht und sogar in Kaufhäusern an die Pinnwand getackert. Leider ohne Erfolg. Nach ca. 3 Jahren mehr oder weniger intensiver Suche, hat uns Herr Hans Kneubühler angerufen und uns ein Stück Land mit einer Fläche von ca. 10 Aren angeboten. Im ersten Moment dachten wir, das sei für uns viel zu teuer. Trotzdem haben wir das Land dann besichtigt. Im ersten Moment hatten wir bedenken dass es zu schattig sei, da es an einem Waldrand gelegen ist. Da der Wald aber südlich liegt und der Sonnenstand über dem Wald verlauft, war uns bald klar, dass es ein super ruhiger und idealer Platz ist. Als uns dann Hans noch ein geniales Angebot gemacht hat, haben wir uns entschlossen das Grundstück zu kaufen.
Land 1050m2 für Holzhaus |
